Utbyggnad av kommunalt vatten och avlopp i Vimarka

Kommunen beslutade i december 2021 att bygga ut verksamhetsområdet för kommunalt vatten och avlopp i Vimarka. Här får du information om tidplanen och vad det innebär för dig som fastighetsägare.

Preliminär tidsplan

Vi gör utbyggnaden i två etapper eftersom området är stort och det samtidigt pågår ett arbete med att ta fram en detaljplan för en del av området (etapp 2).

Etapp 1

I etapp 1 bygger vi överföringsledningar mellan pumpstationen vid Sviestadån och området. Sen bygger vi själva ledningsnätet och förbindelsepunkter för en del av fastigheterna. Det gäller fastigheterna Vimarka 2:11, 2:12, 2:13, 2:14, 2:15, 2:22, 2:25, 2:26, 2:36, 2:37, 2:38, 2:40, 7:2, 6:1, 7:1 och Vårdsbergs-Hovetorp 1:4.

2021. Informationsbrev till fastighetsägare och markägare. Kommunfullmäktige beslutade om utökning av verksamhetsområde.

2022. Vi inledde planering, projektering och utbyggnad av etapp 1.

2023. Informationsmöte med boende. Förberedelse av avtal och markförhandlingar påbörjas.

2024. Slutprojektering och tillståndsprocesser färdigställs.

2025. Förhandling om markavtal med samtliga berörda markägare slutfört efter förrättningsärende som hanterades av Kommunlantmäteriet. Upphandlingsprocess av gräventreprenör påbörjades i slutet av året.

2026. Upphandling av utbyggnad av VA i området gick ut för anbud i januari. Upphandlingen har dock överklagats till förvaltningsrätten av en annan anbudsgivare. Prognos för när ärendet kan tas upp till prövning är just nu oklart. Vi står redo att påbörja VA-utbyggnaden så snart upphandlingsfrågan är löst och har bett om en snabb hantering.

2026/2027. När ledningsnätet är utbyggt får varje fastighetsägare information om sin förbindelsepunkt och en faktura för anläggningsavgiften.

Etapp 2

Den 22 oktober 2025 blev detaljplanen antagen och har nu vunnit laga kraft. Innan vi påbörjar VA-utbyggnaden behöver kommunfullmäktige fatta ett beslut om utökning av verksamhetsområdet. Sen påbörjas detaljprojektering och planering av utbyggnaden.

Information om detaljplanering av Vimarka (linkoping.se)

Fastigheter som omfattas av utbyggnaden

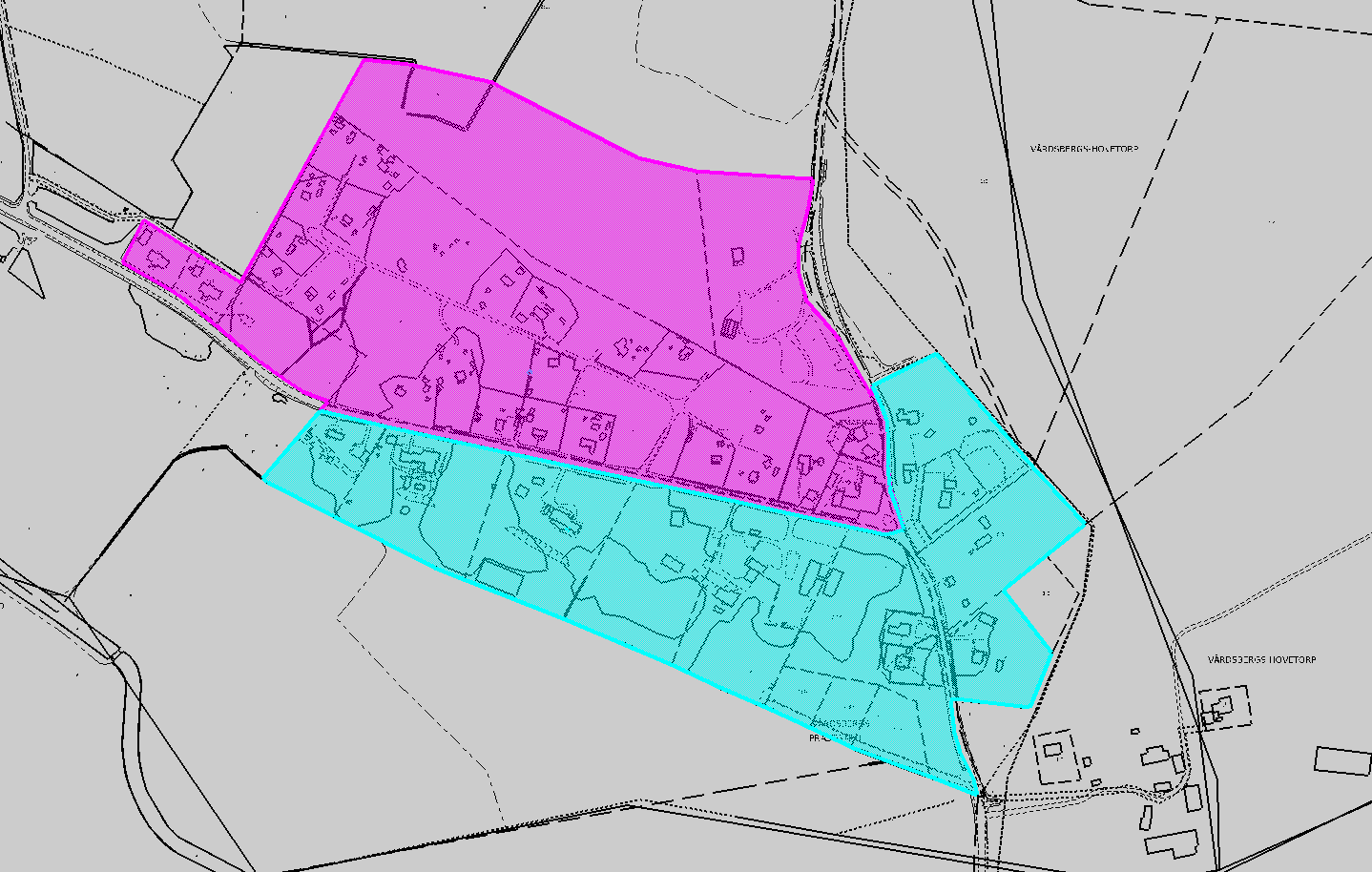

Etapp 1 (turkos markering på kartan) omfattar fastigheterna Vimarka 2:11, 2:12, 2:13, 2:14, 2:15, 2:22, 2:25, 2:26, 2:36, 2:37, 2:38, 2:40, 7:2, 6:1, 7:1 och Vårdsbergs-Hovetorp 1:4.

Etapp 2 (lila markering på kartan) omfattas av fastigheterna Vimarka 1:2, 1:3, 2:8, 2:29, 1:8, 1:9, 2:9 och del av 2:19. Detaljplanen för området är antagen den 22 oktober 2025 och har vunnit laga kraft.

Hur påverkas jag som fastighetsägare?

Som fastighetsägare får du info om var du kan ansluta dig när det är dags. Du får betala en anläggningsavgift och sedan för vattnet du använder. Med allmänt vatten och avlopp får du

  • dricksvatten av hög kvalitet
  • trygghet i att vi regelbundet analyserar vattnet så att det uppfyller alla krav från Livsmedelsverket
  • en trolig värdeökning av din fastighet.

Så påverkas du av utbyggnad av VA-nätet på landsbygden

Kommunen tog beslut om kommunalt vatten och avlopp 2021

I arbetet med utbyggnadsplanen för vatten och avlopp (linkoping.se) 2017 pekades Vimarka ut som ett område där kommunen ansvarar för utbyggnad av vatten och avlopp. 2021 tog kommunfullmäktige beslut att utöka verksamhetsområdet. Vi fick i uppdrag att genomföra utbyggnaden.

Innan beslutet fattades bedömde kommunen vilka problem som kan uppstå om alla fastigheter har egna lösningar för vatten och avlopp. Resultatet blev att Vimarkaområdet ska få kommunalt vatten och avlopp, av flera hälso- och miljöskäl:

  • Det är ett stort antal bostadshus på ett litet område.
  • Det saknas idag gemensam lösning för vatten och avlopp.
  • Eget vatten och avlopp vid varje fastighet kan medföra risker för dricksvattenkvaliteten och är inte hållbart på sikt.
  • Utsläpp av avloppsvatten vid varje fastighet bedöms medföra en risk för påverkan på Sviestadåns möjlighet att uppnå ”God ekologisk status”.
  • Området förändras från fritidshus till permanentboende.

Frågor och svar
